草坪知識
人造草坪的鋪裝流程圖解
1. 1、檢查驗收基礎工程。
清除基礎中的雜物,若有不平之處,應及時修復、整平。施工鋪設場所須確實清潔,以確保環境之清潔及施工品質。
2. 2、測量及放樣
2.1、依設計圖之規劃,執行測量及放樣。
2.2、使用經緯儀或其他精密測量儀器,測量周邊設施是否符合運動場之尺寸。如有不合適處應即時修改,容許誤差5毫米。
2.3、鋪面鋪裝:

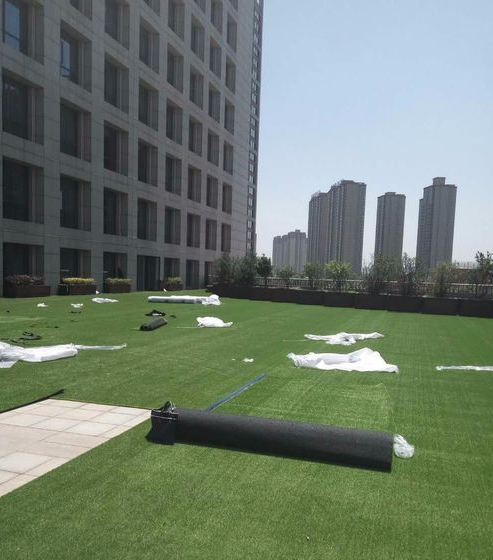

2.3.1將草皮依原廠規格平鋪于地面上,草皮之間需搭接3~8毫米。

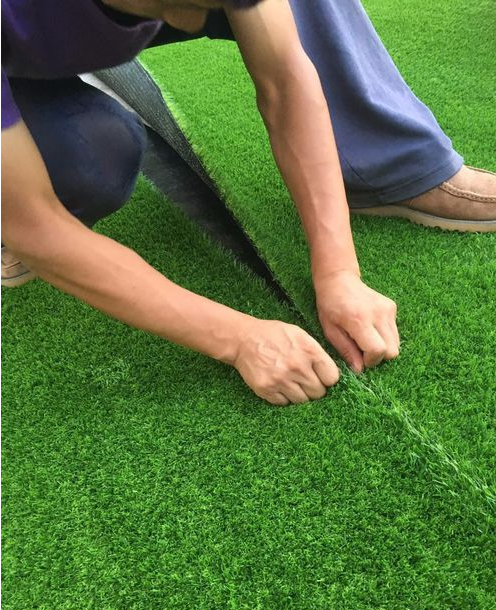

2.3.4將搭接的草皮用草坪切割器切割平齊。接縫應不大于3毫米。

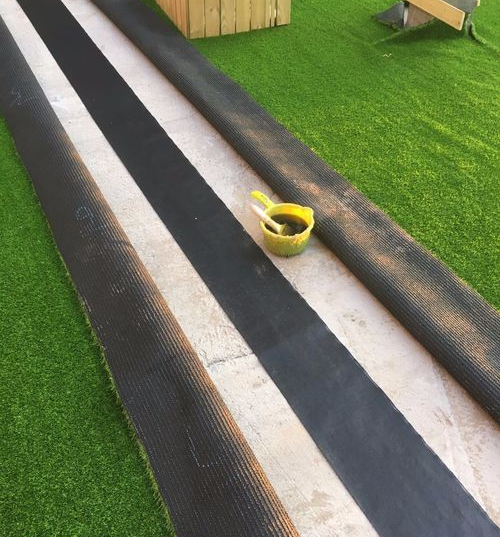

2.3.5切割區下鋪放搭接布,并用涂膠器在結合面上刷上接合膠,指觸干燥后接合并敲擊牢固。
3. 3、草皮粘接施工工藝說明
3.1、須將需粘接的草皮底面、接口布等清潔干凈,且表面干燥無水分。
3.2、環境溫度應選在5℃以上施工為宜,再者不宜在下雨和霉雨天氣下施工,否則會導致粘接時間過長甚至引起不粘現象
4. 4、具體的施工過程:

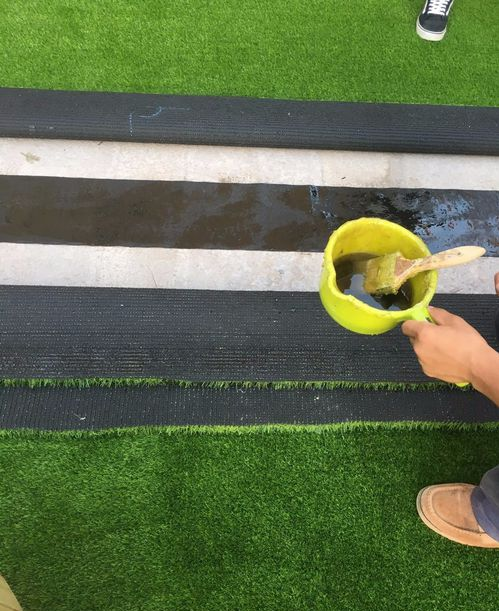

4.1、涂膠:要求用涂膠器在表面涂刷厚薄均勻,不可反復涂膠,否則會出現起泡現象,甚至跌落。底布使用涂膠器,嚴格控制膠水的厚度,注意涂膠速度要適當,涂膠時應分別涂于被粘接的兩粘接面上。
4.2、 粘和:根據當時的溫度、濕度、氣壓等條件的實際影響,合理控制晾制時間。一般以涂膠后10—30分鐘內,膠漿達到八九成干以手觸不粘為宜。粘接時要求一次性對準粘牢,切不可在粘和后來回移動被粘接的物體。
4.3、加壓:再粘接好后,清除其表面雜物,用專用的橡膠錘從粘接處向兩邊用力錘實,使其表面充分接觸密實,粘接更牢固。
4.4、固化:其固化時間一般為三天,檢測強度一般為十天。在固化期間應注意維護,避免暴曬、水浸和移動,已達到粘結的好狀態。
4.5、 粘接后在未撒石英砂和橡膠顆粒前,需用進口的清潔器對場地的草皮裁切的碎片進行清潔處理。
END
注意事項
· 1、人造草坪到場后,不要急于裁剪,將草坪全部攤開,至少晾置放24小時,將人造草坪生產和運輸中產生的應力完全釋放,并使草坪適應新環境的熱脹冷縮,以免鋪裝后的接縫過大。
· 2、在裁剪人造草坪時,不要追求一刀裁好,稍微裁大一點,然后一點點對邊和修邊,以免萬一裁小后縫隙過大。慢工才能出細活。
· 3、裁剪人造草坪時,將草坪翻起,從背面下刀裁剪會比較容易。
· 4、刷膠時,要小心不要將膠水涂抹在草絲上,否則接縫會比較明顯。
· 5、接縫帶和水泥地面之間不用刷膠粘接,節省膠水的同時,草坪的懸浮狀態有利于排水和釋放使用中的熱脹冷縮產生的位移。
· 6、 裁剪時,要保證整塊場地的草絲倒伏方向一致,否則會有明顯的色差。
